El proyecto de electrificación de la Administración Nacional de Electricidad (ANDE) que debía ejecutarse desde la zona de Pozo Hondo, pasando por varias comunidades ribereñas como San Agustín y Pedro P. Peña, está parado desde hace meses, denunciaron pobladores de esa parte del Chaco.
Lea más: Pobladores de Pedro P. Peña reclaman arreglo de caminos

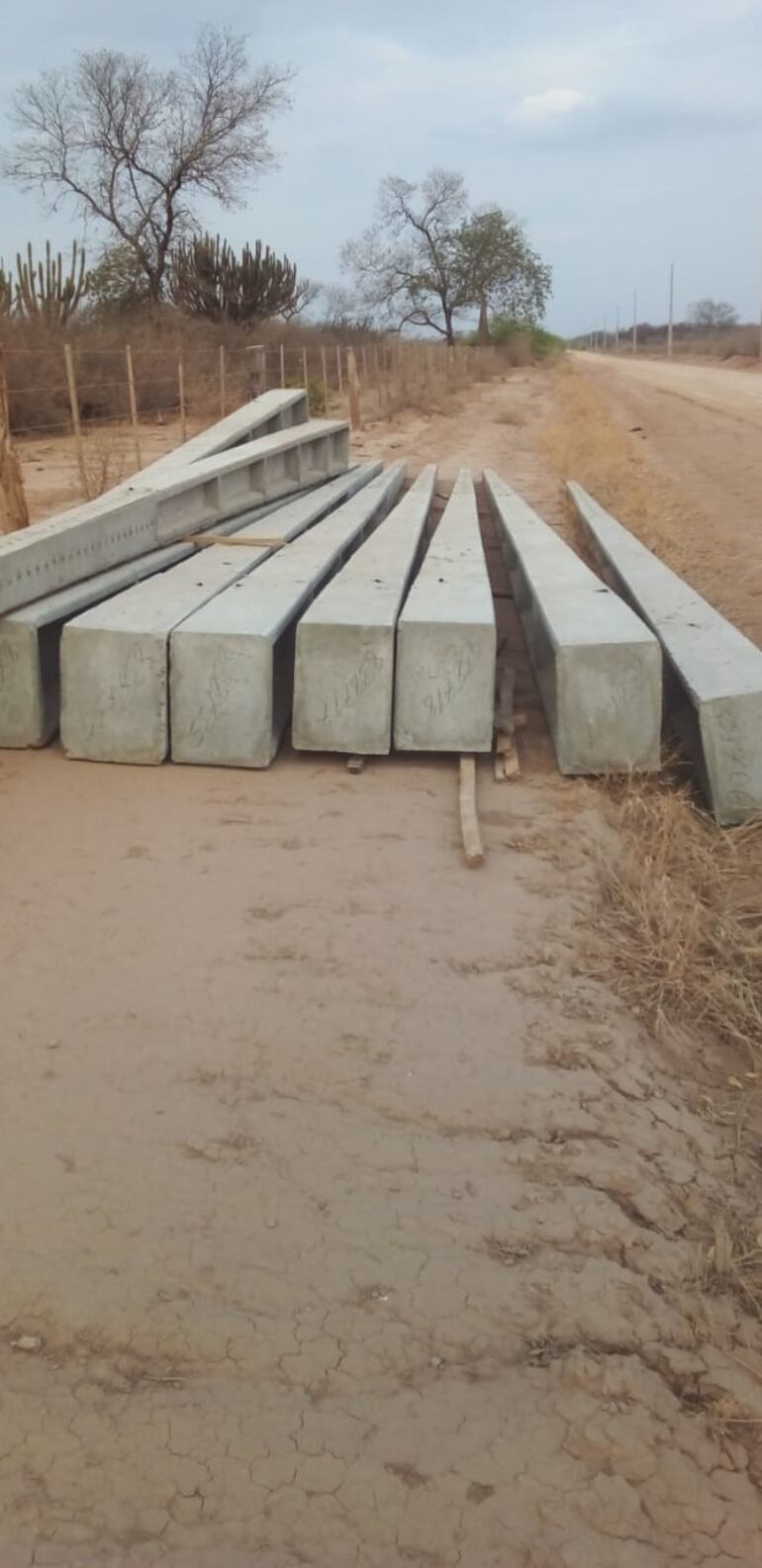

Los pobladores de la zona reclaman que los trabajos ya debían estar listos e inaugurados hace más de un año, sin embargo, a la fecha son visibles las señales de abandono y total desidia estatal. En el caso del proyecto de electrificación, a cargo de la ANDE, las columnas a utilizarse están al costado del camino sin ningún uso desde hace mucho tiempo.
“Estamos con problemas frecuentes de suministro de energía eléctrica, con este calor hay días que no hay electricidad”, refirió un poblador.
Los lugareños enviaron varias notas en las que solicitan a la ANDE que continúe la construcción para mejorar el suministro de energía eléctrica en la zona, pero no recibieron respuesta concreta, dejándolos en una precaria situación en medio de una ola de intenso calor apenas soportable.
Obra para USF abandonada a medio terminar

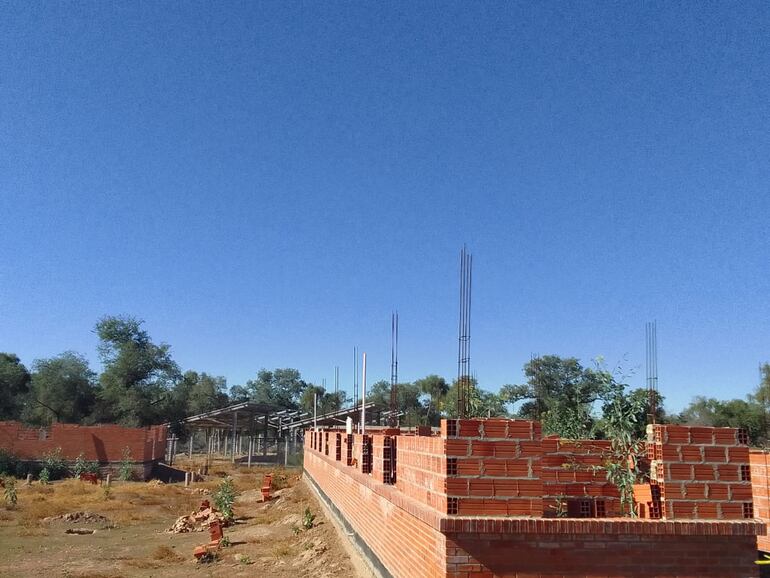

En febrero del 2021 la Itaipú Binacional anunciaba la construcción de 18 Unidades de Salud Familiar (USF) en el Chaco con una inversión de aproximadamente US$ 5.262.382 para reforzar la atención a la salud en zonas vulnerables. Algunas unidades fueron inauguradas, pero en zonas más lejanas del Chaco quedaron obras a medias, como en la comunidad San Agustín, cuyos pobladores dijeron que los trabajos están parados hace casi dos años.
En la binacional hace unos meses explicaron que están en proceso de rescisión de contrato con ALPE SA, representada legalmente por Alba Marina Penayo Recalde y Esther Recalde Casado. La constructora fue adjudicada para realizar la obra.
Lea más: Boquerón inauguró dos Unidades de Salud Familiar en comunidades nativas
La contratista ALPE SA solicitó el 21 de marzo del 2022 a la Itaipú Binacional la rescisión contractual por mutuo acuerdo y entró en proceso de análisis por la Itaipú de manera a tomar las medidas necesarias para la continuación de los trabajos.
En la comunidad San Agustín, ubicada en el departamento de Boquerón, conviven aproximadamente 250 familias de diversas etnias. Pese a la expectativa generada en un primer momento por la ampliación de las USF en su localidad, la obra actualmente está abandonada, lamentaron los lugareños.
San Agustín se encuentra a 240 kilómetros de la urbe más cercana, que es Mariscal Estigarribia. En el trayecto por lo general hay que sortear talcales, que atasca frecuentemente a muchos vehículos, incluso las propias ambulancias que deben circular por allí en caso de emergencias.
