El proceso comenzó en 2015

AYOLAS, departamento de Misiones (Miguel Ángel Rodríguez, corresponsal). El proceso de interconexión entre las centrales de Yacyretá e Itaipú en 500 Kv comenzó en el 2015, explicó el Ing. Leopoldo Melo, jefe del Departamento Técnico de la Entidad Binacional Yacyretá (EBY).

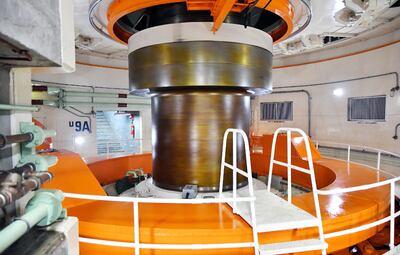

El domingo último, en horas de la madrugada, técnicos de Itaipú, Yacyretá y de la ANDE sometieron  con éxito a las centrales binacionales y Acaray a una prueba de sincronización.
El domingo último, en horas de la madrugada, técnicos de Itaipú, Yacyretá y de la ANDE sometieron con éxito a las centrales binacionales y Acaray a una prueba de sincronización.Archivo, ABC Color

Cargando...

También Cammesa y Eletrobras

Melo agregó que el proyecto se inició hace seis años bajo las coordinaciones de los ingenieros Hugo Zárate (Itaipú), Leopoldo Melo (Yacyretá) y Ubaldo Fernández (ANDE), con la conformación inicial del Grupo de Trabajo EBY-ANDE-Itaipú, quienes realizaron los estudios eléctricos necesarios para ejecutar la interconexión eléctrica entre dichas Centrales Hidroeléctricas en 500 kV. Añadió que se acoplaron profesionales de Cammesa y Eletrobras.

El equipo interinstitucional hizo estudios de diferentes escenarios eléctricos. El grupo estaba conformado por Itaipú: ingenieros Alfredo Mezger (MD), Manuel Sosa (MD), Jonas Pesende (MI), Robson Oliveira (MI), Jhonatan Andrade (MI); por Yacyretá Wilder Méreles (MD), Rodrigo Frigola (MD) y Dionicio González (MD); en tanto que por ANDE intervinieron Tito Ocariz, Óscar Torres, Rodney Fariña, José Barúa y Elisandro Rodríguez.

“Entre los mayores desafíos que tuvo el equipo técnico es la adecuación y migración de la base de datos de Cammesa en el formato PSS/E, que usa el sistema argentino, al formato CEPEL (ANAREDE, ANATEM) del sistema brasileño. Paralelamente a los estudios de destacados ingenieros, se realizaron las inversiones necesarias en tecnología de primer nivel en Yacyretá, ANDE e Itaipú.
