Por cuotas van llegando los equipos de 500 kV

Entre el 10 y el 12 de este mes estaría llegando a la Subestación Villa Hayes (SEVH) otro transformador de 500.000 voltios, según informe de técnicos de la Administración Nacional de Electricidad (ANDE) que inspeccionaron la obra a fines del mes pasado.

/pf/resources/images/abc-placeholder.png?d=2074

Cargando...

El aparato, que salió de São Paulo (Brasil) el mes pasado, llegaría mañana a Foz de Yguazú y entre cinco y ocho días a su destino final, Villa Hayes.

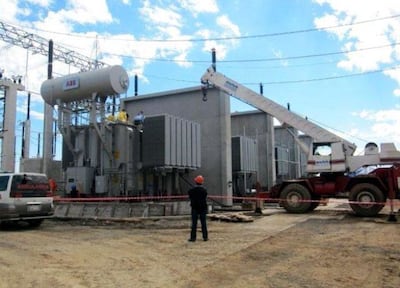

Es el número siete de los ocho transformadores de 500/220 kV que deben ser instalados en la subestación.

De acuerdo al informe de los técnicos de la ANDE se prevén 13 días para el montaje de los aparatos en los sitios establecidos y cuatro días para el tratamiento de aceite.

El día 25, un día después del anuncio de la energización de la red eléctrica, está previsto su comisionamiento, según los técnicos de la ANDE. El transformador número ocho (reserva en frío) ya salió de la fábrica de São Paulo, agrega.

En el mismo documento figuran una serie de irregularidades, como los golpes recibidos por los otros transformadores de 500 durante el traslado, la provisión de una grúa de capacidad inferior a los aparatos –apenas de 10 toneladas y los aparatos llegan a 140 toneladas–; canaletas inconclusas, cables mal conectados y añadidos, falta de rieles, capacidad de apenas 10 toneladas del piso del taller de mantenimiento, entre otras.

Enlance copiado
Content ...
Cargando...Cargando ...
